Travail 11.1 |
Analyse des dépenses chantier |
![]() |
Savoirs-faire | Réaliser des statistiques à l’aide d’un tableau croisé dynamique et d’un graphique croisé dynamique | | Corrigé | |
Prérequis |
Avoir effectué le travail 10.1 Savoir gérer les bases de données et les tableaux croisés dynamiques |
|
Supports | Clé USB ou espace personnel du disque dur, du serveur ou du Cloud | |
Durée | 35 minutes | |
Source | | Fichier Source | |
Travail à faire |
||
1. Chargez le fichiers source Excel des

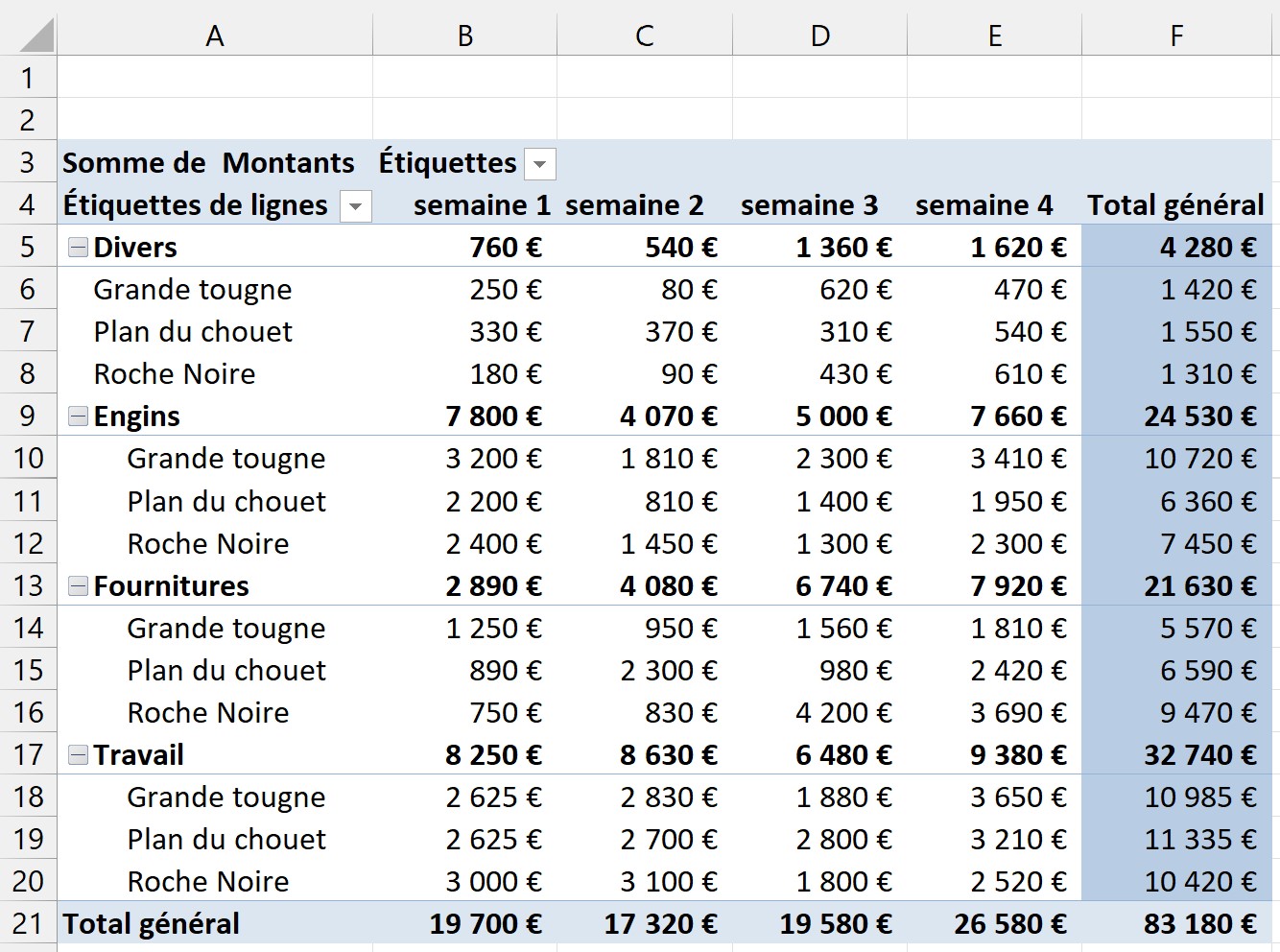

dépenses par chantier 2. Concevez le tableau croisé dynamique qui récapitule les dépenses par chantier et par semaine 3. |
![]() |
|

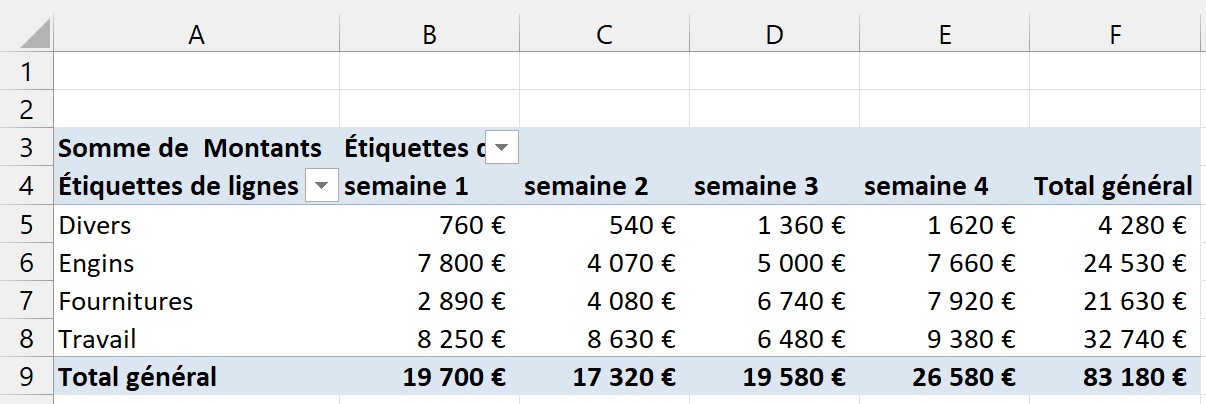

4. Créez le tableau croisé qui récapitule les dépenses par semaine et
par poste. 5. Nommez la feuille Tableau croisé |
![]() |
|

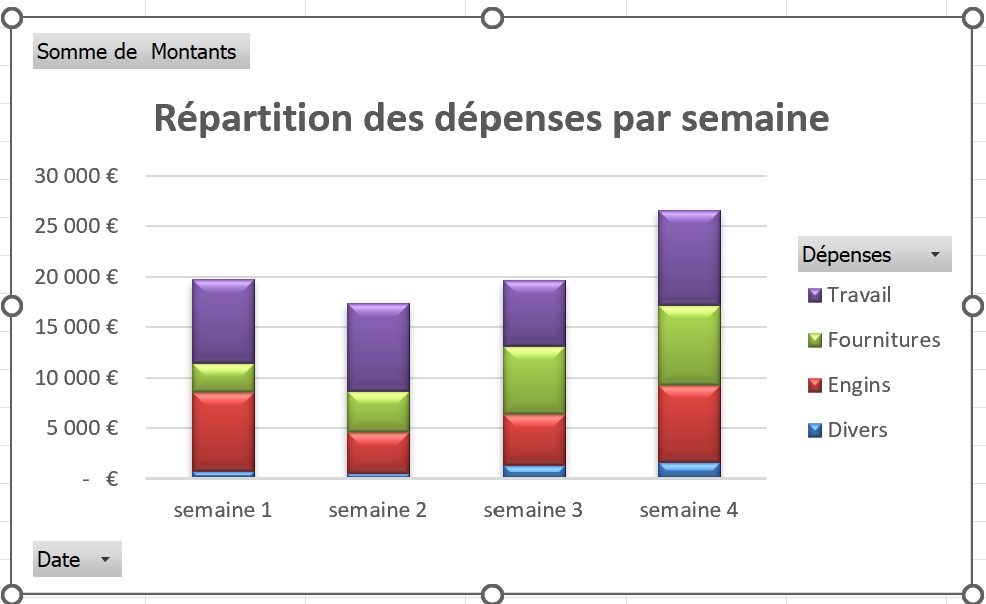

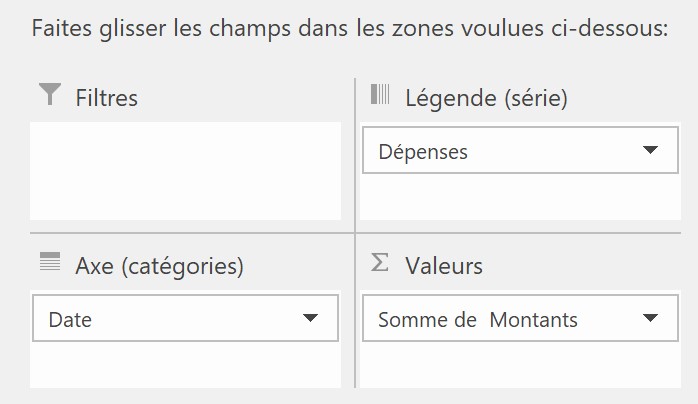

5. Créez le graphique croisé dynamique sur une nouvelle feuille qui représente la répartition des dépenses par poste et par semaine | ||
![]() |
||
Pour
|
![]() |
|
6. Nommez la feuille Répartition
des dépenses 7. Sauvegardez le classeur |
||
